В столичной энергосистеме введен модернизированный по программе КОММод турбогенератор ТЭЦ-23

Пресс-релиз

23.07.2024 13:30

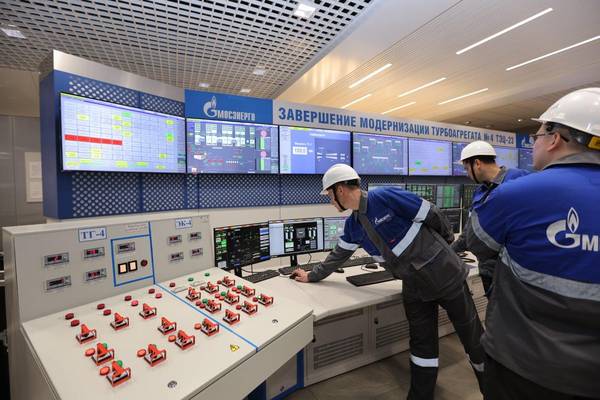

Филиалы АО «СО ЕЭС» ОДУ Центра и Московское РДУ разработали и реализовали комплекс режимных мероприятий для проведения испытаний и ввода в эксплуатацию после реконструкции турбоагрегата №4 (ТГ-4) мощностью 110 МВт ТЭЦ-23 филиала ПАО «Мосэнерго».

Генерирующее оборудование модернизировано в рамках стартовавшей в 2019 году масштабной общероссийской программы, которая предусматривает замену либо реконструкцию основного оборудования тепловых электростанций, определенных Системным оператором в ходе конкурентных отборов мощности (КОММод).

В рамках проекта на ТЭЦ-23 выполнена замена цилиндра высокого давления, а также на общем фундаменте с паровой турбиной производства АО «Уральский турбинный завод» смонтирован новый турбогенератор ТГ-4 с воздушным охлаждением производства АО «СМ – Электросила».

Заключительным этапом проекта стали комплексные испытания турбоагрегата с включением нового объекта генерации в сеть для проверки его готовности к промышленной эксплуатации. В соответствии с программой испытаний осуществлялось тестирование ТГ-4 в различных эксплуатационных режимах. Турбогенератор непрерывно работал с номинальной нагрузкой в течение 72 часов и с минимальной нагрузкой в течение 8 часов. В ходе испытаний также проведена проверка параметров регулировочного диапазона генерирующего объекта, проверена готовность нового энергооборудования ТЭЦ-23 к участию в общем первичном регулировании частоты. Оборудование успешно прошло комплексные испытания, по результатам которых установленная мощность турбоагрегата составила 110 МВт.

В ходе реализации проекта специалисты ОДУ Центра и Московского РДУ принимали участие в согласовании проектной документации и технических условий на технологическое присоединение к электрическим сетям, разработке программ испытаний генерирующего оборудования. Они также участвовали в разработке программ испытаний генерирующего оборудования, испытаниях и приемке в опытную эксплуатацию каналов связи и системы сбора и передачи телеметрической информации в диспетчерский центр Московского РДУ.

В процессе подготовки к испытаниям и вводу в работу нового генерирующего оборудования ТЭЦ-23 специалисты ОДУ Центра и Московского РДУ выполнили расчеты электроэнергетических режимов энергосистемы г. Москвы и Московской области с учетом мощности нового объекта генерации, а также расчеты статической и динамической устойчивости, величин токов короткого замыкания в прилегающей электрической сети, параметров настройки (уставок) устройств релейной защиты и противоаварийной автоматики ТЭЦ-23 и электросетевых объектов, обеспечивающих выдачу мощности теплоэлектроцентрали.

«Во время испытаний обновленного турбогенератора с включением на параллельную работу с ЕЭС России специалисты Системного оператора обеспечили устойчивую работу энергосистемы Москвы и Московской области без нарушений электроснабжения потребителей. Успешное завершение испытаний подтвердило готовность нового объекта генерации к вводу в работу. Ввод генератора, работающего на основе современных технологий, повысит надежность электроснабжения потребителей и обеспечит дополнительные возможности по управлению электроэнергетическим режимом энергосистемы столичного региона», – заявил директор Московского РДУ Андрей Поляков.

О программе модернизации тепловой генерации

Программа модернизации тепловой генерации, утвержденная Правительством РФ и стартовавшая в 2019 году, направлена на продление паркового ресурса генерирующего оборудования тепловых электростанций, улучшения его технико-экономических характеристик, увеличения его эффективности, надежности, маневренности и ремонтопригодности.

Программа предусматривает замену либо реконструкцию основного оборудования 43 ГВт мощностей ТЭС в ЕЭС России в течение десяти лет. Конкурентный отбор оборудования, соответствующего установленным Правительством РФ критериям (КОММод), проводит Системный оператор Единой энергетической системы. В 2019 году проведен первый отбор проектов модернизации на 2022-2024 гг. и второй отбор на 2025 год. В 2020 году – на 2026 год, в 2021 году – на 2027 год. Помимо подготовки и проведения основного отбора, специалисты Системного оператора обеспечили проведение отбора проектов модернизации генерирующих объектов, предусматривающих установку инновационных газотурбинных установок отечественного производства.

В общей сложности в рамках программы реализуется 127 проектов модернизации тепловой генерации суммарной установленной мощностью 26,8 ГВт (62 % от утвержденной Правительством РФ программы модернизации), в том числе пять проектов, предусматривающих применение инновационных ГТУ отечественного производства, суммарной мощностью 1,6 ГВт.
